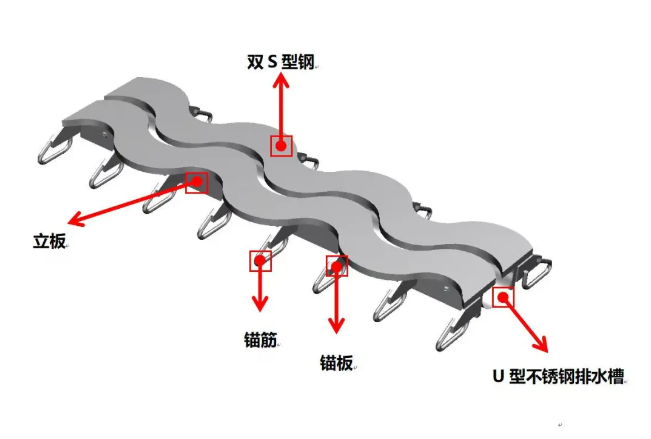

随着公路与城市桥梁重载交通持续增长,传统伸缩装置易出现型钢变形、止水带破损、车辆冲击噪声大、锚固区开裂等病害,后期维修成本高。全寿命抗冲击减震降噪伸缩装置依托阻尼减震结构、降噪型钢、长效防水体系,能够降低车辆轮载冲击,减小振动噪声,延长结构服役年限。该装置性能发挥高度依赖精细化安装,任何工序疏漏都会削弱减震降噪效果,缩短使用寿命。

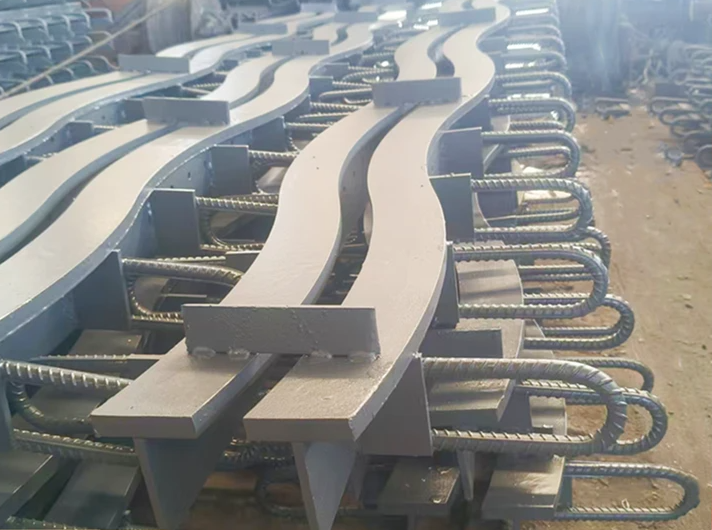

施工前期准备是保障全寿命性能的基础。进场材料验收环节,要对伸缩装置主体型钢、减震阻尼组件、橡胶止水带、锚固配件逐一检查,构件不得出现扭曲、磕碰损伤,橡胶件无老化裂纹,防腐涂层完整。运输存放时采用专用支架固定,避免构件变形,远离酸碱、油污及高温热源,防止减震橡胶与止水材料提前老化。开工前完成图纸会审与三级技术交底,根据设计伸缩量、现场环境温度,对照厂家温度 - 缝宽标定表确定安装定位缝宽,温度是伸缩装置安装的核心参数,必须实测现场气温,严禁直接套用固定缝宽。同时检查梁端预埋锚固钢筋,钢筋数量、规格不足时提前补植,做好槽口放样,划定切缝边线,做好交通导改,保障施工区域封闭,防止车辆碾压破坏槽口边缘。

开槽与槽口清理工序直接决定锚固混凝土的粘结强度。按照放样边线使用切割机切缝,保证切口垂直,避免周边沥青路面破损。采用风镐剔除槽内松散铺装与混凝土,凿毛至坚实基面,不能暴力凿打损伤梁体原有结构。槽内浮渣、粉尘使用高压风与高压水联合清理,槽口保持干燥清洁,梁端间隙杂物全部清出。开槽完成后禁止车辆通行与人员踩踏槽口两侧,防止路面边缘碎裂,为后续锚固混凝土提供可靠界面。槽口验收合格后方可进入吊装就位工序。
吊装就位、调平与温度缝宽调整是安装关键。吊装采用软吊具轻吊轻放,防止减震组件与型钢扭曲变形。将伸缩装置吊装至槽口,对齐梁缝中心线,初步固定。利用水准仪、3m 直尺控制标高和平整度,装置顶面与桥面平顺衔接,高差严格控制,消除跳车源头,这也是减震降噪的前提。根据现场实测温度调整伸缩间隙,保证伸缩装置在当前温度下处于设计定位状态,临时锁定装置不得提前拆除。调平完成后,使用钢楔临时支撑固定,复测顺直度、缝宽、高程,各项指标合格后进行锚固焊接作业。
锚固焊接施工需要兼顾结构强度与减震构件保护。将伸缩装置锚固筋与梁体预埋钢筋连接,采用分段跳焊工艺,减少集中高温造成型钢变形、橡胶减震部件受热老化。控制焊缝质量,杜绝夹渣、气孔、虚焊,焊后清除焊渣,并对焊接破坏的防腐层及时补涂防锈涂装。焊接过程中持续监测型钢平整度,一旦变形立即校正。严禁高温灼伤减震阻尼元件与橡胶止水带,否则会直接降低减震降噪性能,影响装置全寿命周期。

模板支护、混凝土浇筑与养护是锚固区耐久性保障。模板安装严密牢固,封堵缝隙防止混凝土浆液渗漏污染止水带与减震构件,在型钢空腔内填充泡沫材料,避免混凝土灌入伸缩活动间隙。浇筑前对槽口两侧路面覆盖防护,防止混凝土污染铺装。锚固区优先选用钢纤维微膨胀高性能混凝土,控制坍落度,分层振捣密实,重点振捣锚固钢筋周边,杜绝蜂窝空洞。混凝土表面抹压平顺,与伸缩装置顶面、桥面保持顺滑过渡。浇筑完成后及时覆盖保湿养护,严格管控养护时间,在混凝土强度未达到设计要求前,禁止车辆通行。待强度达标后拆除临时锁定夹具,保证伸缩装置能够自由伸缩,释放温度变形应力。
防水组件安装与成品保护是实现长效服役的重点。橡胶止水带应整根安装,不得强行拉伸,嵌装于型钢型腔内部,夹持牢固,接口密封可靠,安装完成后开展渗水试验检验防水效果,防止梁体渗水腐蚀钢构件与阻尼减震部件。全部工序完工后,做好成品防护,避免尖锐物划伤止水带、撞击型钢。开放交通前,全面复测伸缩间隙、顶面平整度、减震组件工作状态,清理缝内杂物。

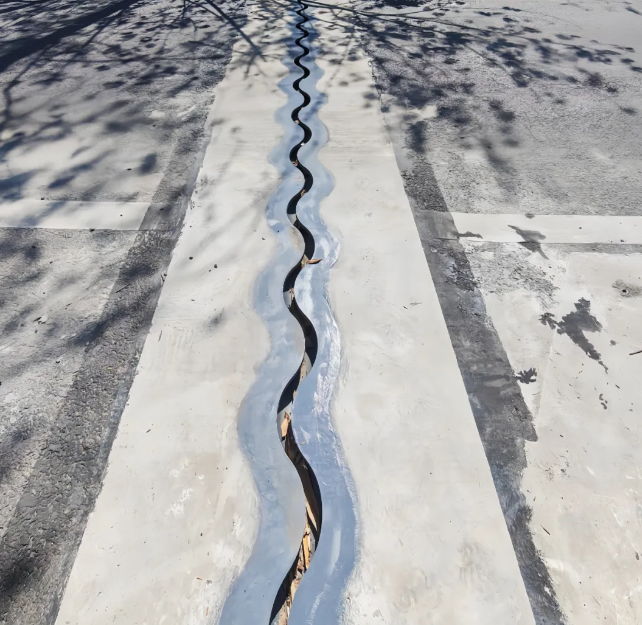

综上,全寿命抗冲击减震降噪伸缩装置安装,核心在于以温度控制缝宽、严控安装平整度保护减震降噪结构、强化锚固混凝土耐久性与长效防水。施工需坚持全过程精细化管控,只有把每道工序落实到位,才能充分发挥抗冲击、减震降噪的设计功能,减少病害,真正实现长寿命服役。
